한전, 송전망 건설사업 절반 이상 ‘지연’

이정윤 발행일 2025-10-21 07:28:23
박정 의원 “송전망 적기 확충 없이는 정부의 에너지전환 목표도 공염불”
한국전력공사의 송전망 건설사업이 절반 이상 지연되면서, 전국의 재생에너지 발전사업이 계통연계 지연으로 제때 전력을 판매하지 못하는 등 심각한 차질이 우려되고 있다.
송전선로 건설계획 대비 지연 현황 (2025.10 기준)

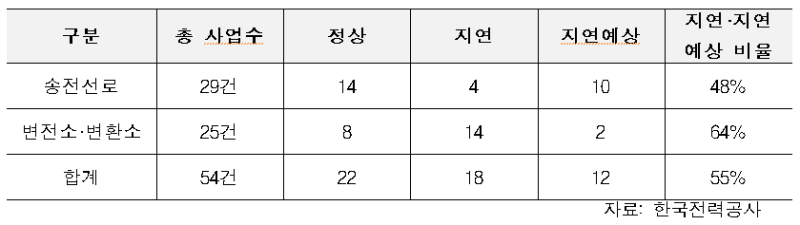

 기후에너지환경노동위원회 박정 의원(더불어민주당, 파주시을)이 한전으로부터 제출받은 자료에 따르면, 제11차 전력수급기본계획에 포함된 총 54건의 송·변전설비 건설사업 중 30건(55%)이 계획 대비 지연 또는 지연예상 상태인 것으로 나타났다.

 한전은 지연 사유로,① 주민수용성 부족 및 보상지연, ② 인허가 및 환경영향평가 절차 장기화, ③ 재생에너지 연계사업 승인 지연, ④ 부지 확보 난항 등을 꼽았다. 이들 요인은 단기간에 해소하기 어려운 구조적 문제로, 결국 송전망 건설 속도가 정부의 재생에너지 확충 계획을 따라가지 못하고 있다.

 이로 인해 향후 국가 산업 발전과 전력계통 안정성에도 상당한 차질이 우려된다.

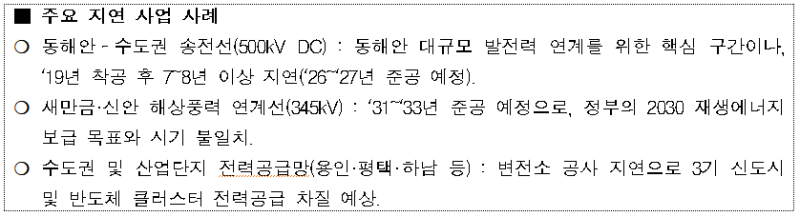

 또한 한전이 제출한 ‘송전선로 건설계획 대비 지연 현황’에 따르면, 재생에너지 집적지와 발전력 인출에 직접 연관된 주요 송·변전 사업들의 준공 목표가 2030년 이후로 미뤄지거나 지연(지연예상 포함)된 사례가 다수 확인됐다.


이들 사업의 준공이 늦어질 경우, 해당 지역의 발전력 계통연계 일정도 함께 지연되어 정부의 재생에너지 보급 목표와 전력수급 계획 전반에 차질을 초래할 가능성이 높다.

박정 의원은 “송전망이 제때 깔리지 않으면, 아무리 발전소를 세워도 전기를 팔 수 없다.”라고 지적하며, “재생에너지 확대의 핵심은 전력계통의 안정성과 공공성"이라고 전했다.

이어 박의원은 "정부와 한전은 송전망 사업을 국가전략사업으로 격상해, 인허가 단축·공공참여 확대 등 근본적인 대책을 마련해야 한다.”고 당부했다.
